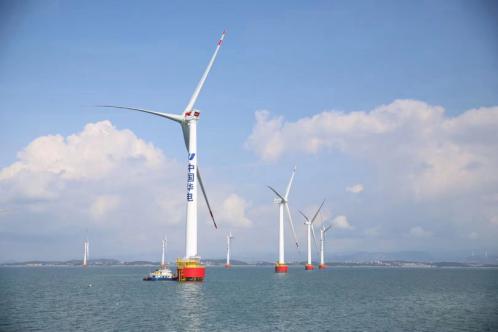

11月18日,随着最后一台风机成功并网,由福建省水利水电勘测设计研究院承担的全阶段勘测设计、华电集团首个海上风电场——福清海坛海峡海上风电场46台风电机组实现全容量并网。作为华电福建公司推动绿色转型发展的重点项目,项目成功实施实现了华电集团海上风电零的突破,为国家“30·60”双碳目标增添了强大助力。
福清海坛海峡海上风电场位于福清市龙高半岛东北侧、海坛海峡中北部,共布置46台海上风力发电机组,总装机容量300MW。本项目完成后,年发电量约11.3亿千瓦时,每年可节约标煤31.92万吨,减少二氧化碳排放约93.91万吨,可大大减小区域大气环境压力,工程节能和减排效益显著。
作为福建省水利水电勘测设计研究院实施的全阶段勘测设计的海上风电项目,该院快速、高效完成前期设计工作,为主体工程开工奠定坚实基础。福清海坛海峡海上风电场的建设条件异常复杂,工程区受平潭岛、大练岛、屿头岛三面环抱,风资源丰富,海洋气象恶劣,场区内工程地质极其复杂,边界众多、设计难度国内罕见。自项目立项以来,福建省水利水电勘测设计研究院通过海上风电场复杂海域旁压试验、大批量浅水直桩高桩承台基础、浅埋深碎裂状岩层的海上风机钢管嵌岩桩基础等多项技术创新,克服疫情防控复工复产和电价等压力,为海上风电场成功建设提供了强大支撑。2019年6月提供首批高桩承台基础施工图,2020年3月完成所有机位施工图设计,2020年9月风电场首台风机成功吊装,同年12月底首批两台机组并网发电,2021年10月2日全部风机吊装完成,同年11月18日风机机组全容量并网。建设单位华电(福建)风电有限公司特致函感谢该院在工程建设中的突出贡献。
据悉,未来,福建省水利水电勘测设计研究院将围绕国家海上风电各项方针政策,全力推动海上风电科研攻关,加速推进海上风电等新能源业务,续写海上风电之路新篇章,为绿色能源转型再提速贡献力量。
