7月20日,福建仙游木兰抽水蓄能电站地下厂房岩壁吊车梁混凝土历时32天全部浇筑完成,混凝土表面平整光滑,色泽均匀,达到了“镜面”效果。

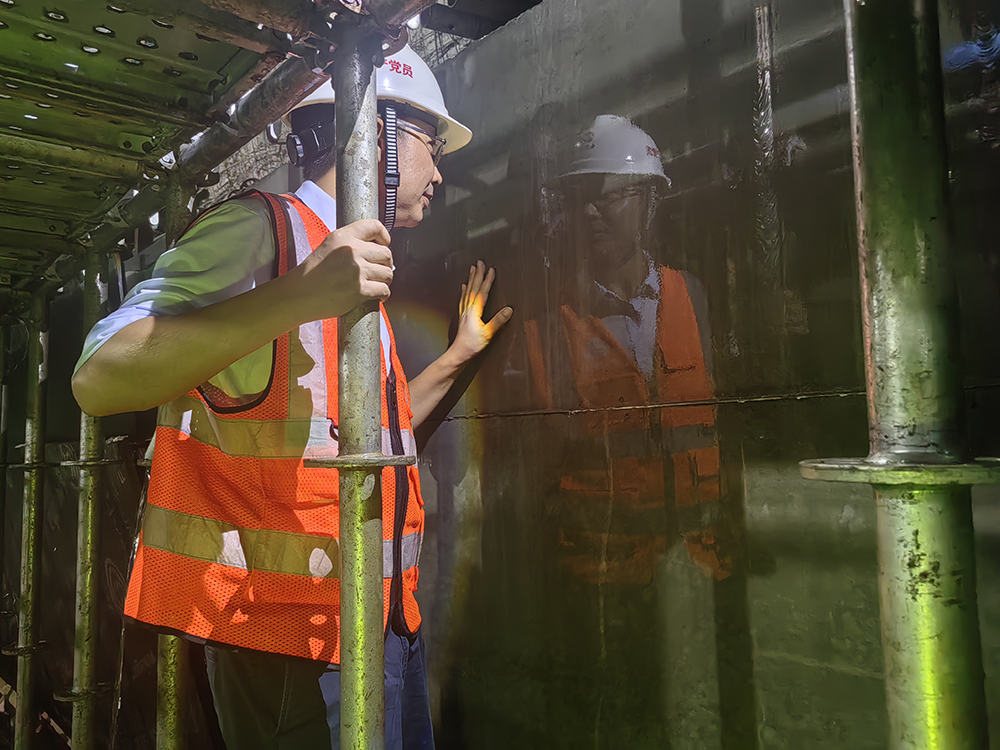

主厂房岩壁吊车梁浇筑呈“镜面”效果
据介绍,地下厂房是抽蓄电站的核心,岩壁吊车梁是地下厂房的重要承重构件,将承担后期电站发电机组全部的安装及检修任务,是整个地下厂房系统质量要求最高、技术难度最大的部位。木兰抽水蓄能电站地下厂房岩壁吊车梁总长326米,上下游各长163m,设计混凝土工程量约1400立方米,钢筋工程量约214吨,整个浇筑过程共划分为28个仓段。
为了确保混凝土施工质量达优,设计明确划定混凝土入仓温度、内外温差及坍落度等施工要求,同时要求施工过程中需采取通水冷却、保温保湿等措施,有力避免了混凝土裂缝的产生。与此同时,为守护岩壁吊车梁安全,严格限定浇筑期间周边洞室每日爆破震动的质点振动速度。设代人员更是24小时待命,对吊车梁每仓混凝土进行细致验收,一旦发现与设计要求不符之处,当即督导现场整改,确保施工全程零偏差。
此次岩壁吊车梁混凝土浇筑圆满收官,标志着地下厂房关键性节点顺利完成,为整个抽水蓄能电站项目的如期推进提供了有力保障,在后续工作中,福建省水电院项目设计组将始终秉持精益求精的态度,以更高的标准、更严的要求、更优的服务,全力保障项目稳步推进,为工程高质量竣工持续赋能。(福建省水利水电勘测设计研究院有限公司供稿)
